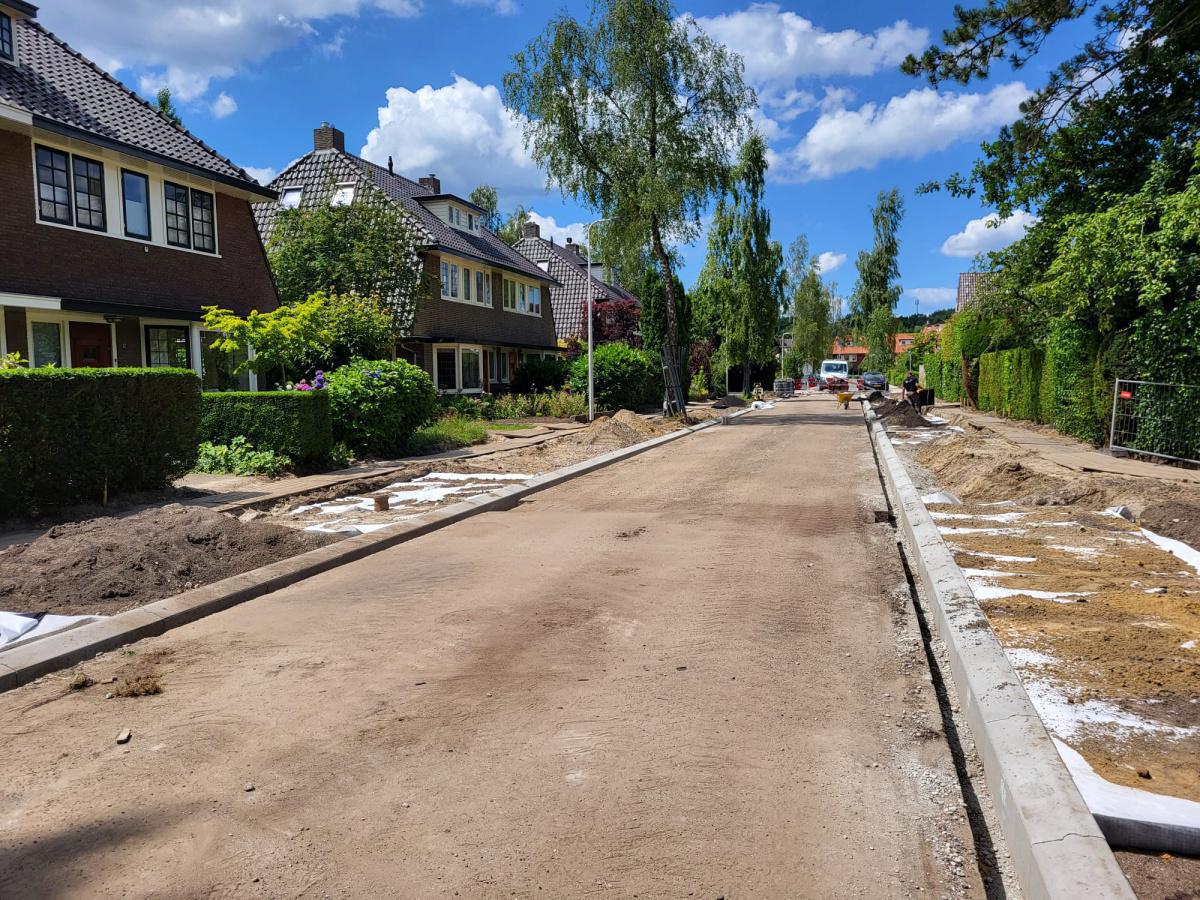

In Fase 3 (Robert Kochstraat) zijn wij al een heel eind met de verharding, de parkeervakken worden afgewerkt en de inrit naar de Pasteurstraat wordt gemaakt.

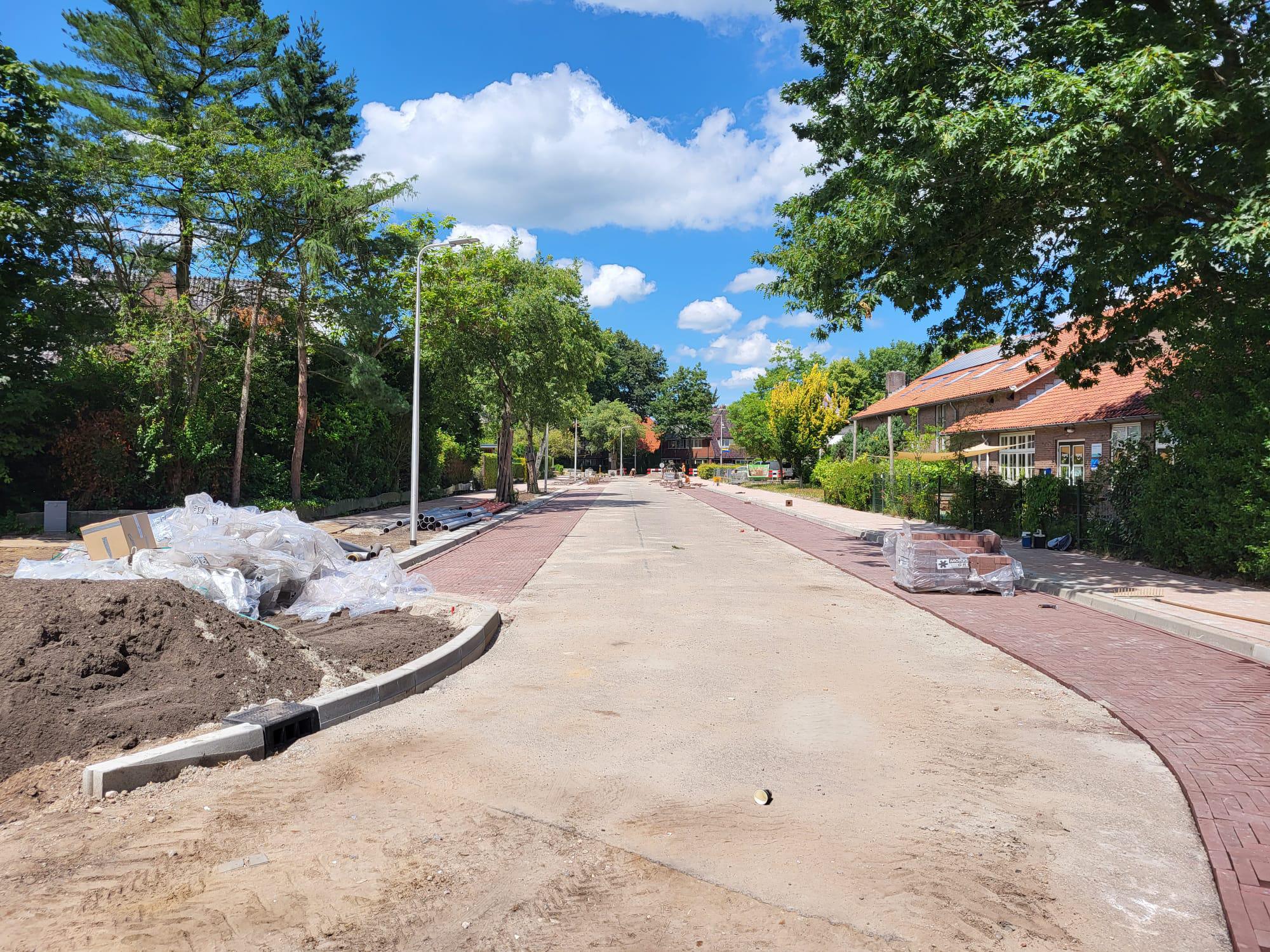

In fase 4a (Buys Ballotstraat) zijn de banden gezet en met de groeiplaatsverbeteringen zijn wij op de helft. Hier zal volgende week gewerkt worden aan de trottoirs en parkeervakken.
In week 29 zullen wij de twee fases voorzien van nieuw asfalt. Tijdens de bouwvak zijn deze fases weer toegankelijk.
