Globale Planning Werkzaamheden



Vanaf maandag 27 februari (week 8) tot eind November (Week 48). Wij zullen hierbij door de volgende straten onze werkzaamheden uitvoeren: Donkere Gaard, Helletje, Marktstraat, Markt-Westzijde, Noorder-Kerkstraat, Noord-IJsselkade, Peperstraat, Romeijnstraat, Visbrug, Wijdstraat, Zuider-Kerkstraat.

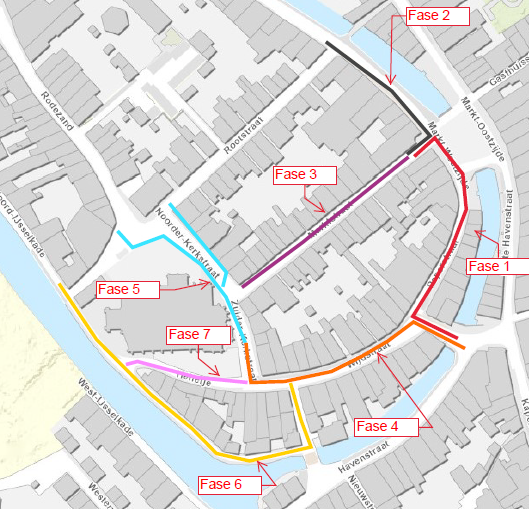

In onderstaand overzicht staan de Fases + doorlooptijd weergegeven.
Let op! De planning blijft globaal. Tijdens de werkzaamheden kunnen de werkzaamheden altijd uitwijken door diverse factoren (onbekende obstakels onder de grond, weersomstandigheden, etc.)

  1. Fase 1: Visbrug- Peperstraat, Markt-Westzijde, Marktstraat (Ca. 6 weken)
  2. Fase 2: Rootstraat, Donkere gaard, Gasthuissteeg (Ca. 3 weken)
  3. Fase 3: Markstraat, Noorder Kerkstraat (Ca. 3 weken)
  4. Fase 4: Visbrug, Wijdstraat, Zuider-Kerkstraat (Ca. 6 weken)
  5. Fase 5: Zuiderkerstraat, Noorderkerkstraat (Ca. 5 weken)
  6. Fase 6: Noord-IJsselkade, Romeijnstraat, Wijdstraat (Ca. 9 weken)
  7. Fase 7: Helletje (Ca. 3 weken)






Laatste update: 13/02/2023
